[NTM] Tableau d'action et Planning

Version 18.1 by Cyril Boillat on 26/06/2023

Planning

IDTypeSujetDate de débutDate de fin
440User storyFournir des métriques (nombre de lignes traiter) et l'évolution des données (CB)01/06/202322/08/2023
439User storyFournir un retour rapide sur ces cahiers (CB)01/06/202322/08/2023
438User storyFournir les cahiers au fur et à mesure (AB)01/06/202322/08/2023
454User storyEnvoyer métric du nombre d'acquisition traitées et compilées dans le template (CB) 26/06/202330/06/2023
455User storyColonne Info / complémentaire à intégrer dans Taxon (CB)14/08/202322/08/2023
453User storyTester l'insertion d'un fichier de Récolte non-complet pour voir les erreurs (CB)14/08/202322/08/2023
445User story"Merger" les correspondants de l'IS avec les fichiers d'introduction et d'inventaire (CB)14/08/202322/08/2023
452User storyTest de la connexion au fournisseur d'identités de NTM (CB et MF)22/08/202331/08/2023
449User storyDans Historique détermination, vérifier les colonnes Nom d'acquisition et Détermination "ancienne" (CB)22/08/202308/09/2023
448User storyDans Récolte, nettoyer les coordonnées imprécises (CB ou AB)22/08/202308/09/2023
446User storyDans correspondant, nettoyer le fichier (CB ou AB)22/08/202308/09/2023
450User storyGénéral, Reprendre la numération de NTM dans le numéro Botalista pour assurer un transfert facilité (CB)04/09/202308/09/2023
457MilestoneTous les fichiers Inventaires et Introductions ont été traités08/09/202308/09/2023
460User storyInsertion des Récoltes et corrections (CB et AB)11/09/202331/10/2023
459User storyInsertion des Correspondants (CB)11/09/202331/10/2023
458User storyRéconciliation des Noms (AB)11/09/202331/10/2023
461MilestoneValidation des Noms, des Correspondants et des Récoltes31/10/202331/10/2023
462User storyInsertion des Acquisitions (CB)01/11/202310/11/2023
463User storyInsertion des Historiques de détermination (CB)13/11/202317/11/2023
464User storyInsertion des Cultivées (CB)20/11/202324/11/2023
444User storyDans les cahiers d'Inventaire, traiter les noms vernaculaires après la migration (Archaïques) (CB)27/11/202330/11/2023
443User storyDans les cahiers d'Inventaire, traiter les obtenteurs après la migration (Camellia) (CB)27/11/202330/11/2023
442User storyDans les cahiers d'Inventaire, traiter les parentalités des hybrides après la migration (Fougère) (CB)27/11/202330/11/2023
465MilestoneFormation administrateur30/11/202330/11/2023

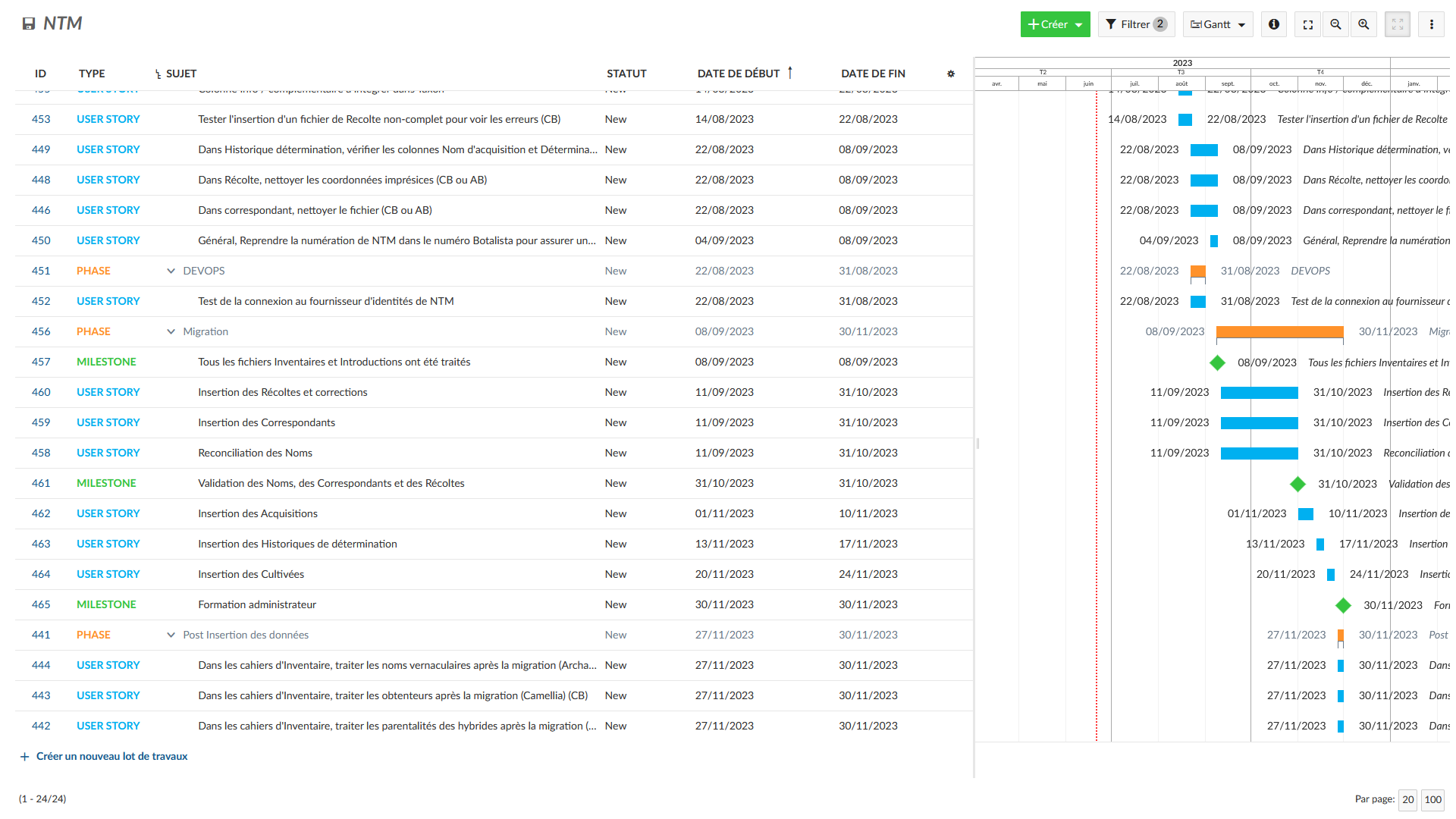

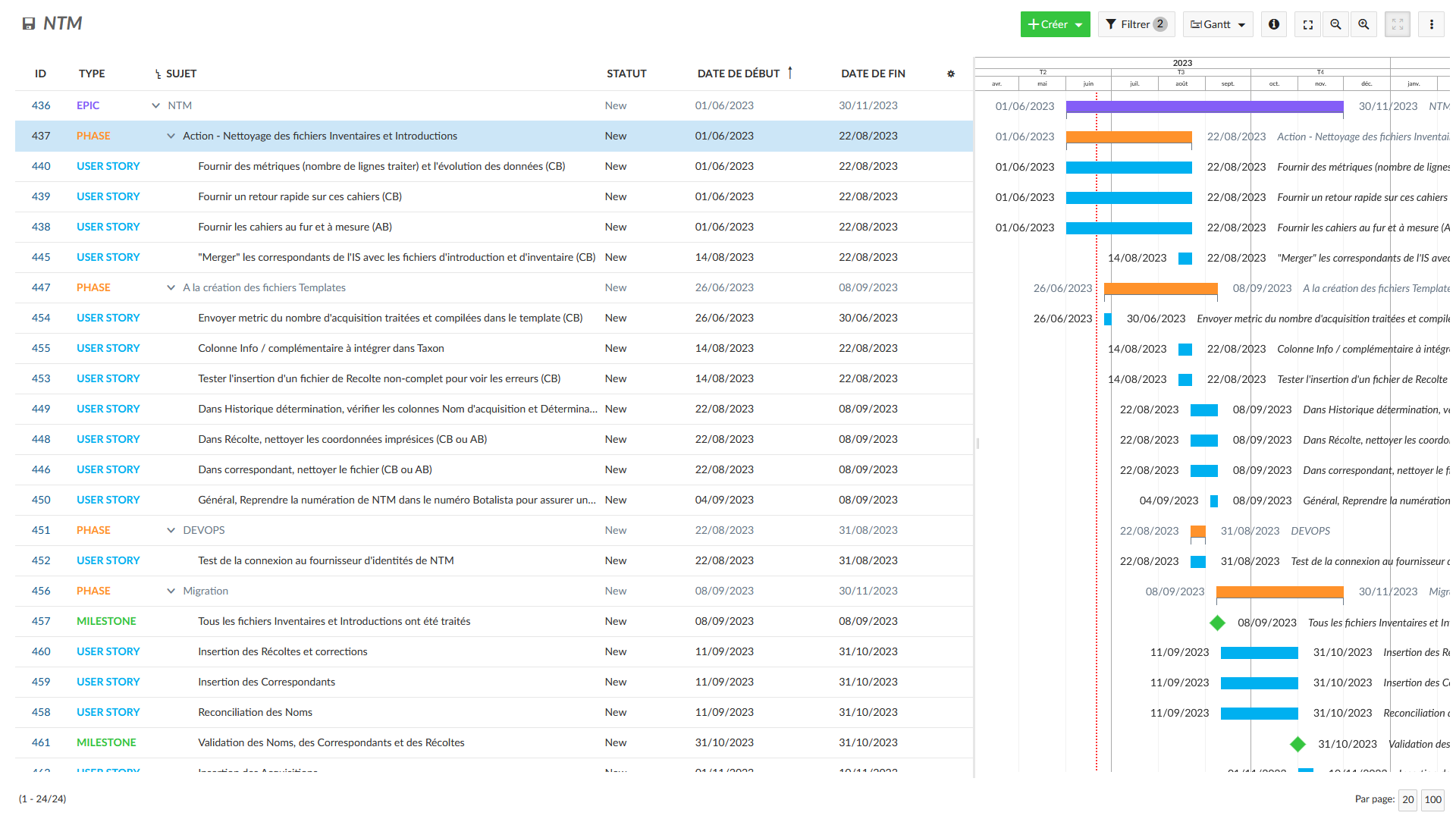

The attachment does not exist.

The attachment does not exist.

Tableau d'action

QuiQuoiQuandNotes
ABNettoyer le fichier cahier d'introduction 2022.semaine du 20 au 24.03.2023Attention particulière à la nomenclature et la colonne AB
ABNettoyer le fichier inventaire fougères 2019semaine du 20 au 24.03.2023

Attention particulière à la nomenclature et la colonne R (Emplacement), à ventiler en Site, Aire, Groupe, Sous-groupe

Ventiler colonne k (Répartition géographique) dans les cahiers d'introduction pour les introductions >= 2012

ABTransmission des 2 fichiers de test27.03.2023
CBTest de "scripting" sur les 2 fichiers transmissemaine du 27 au 31.03.2023

Lien entre les fichiers

  • >= 2012 -> retrouver les spécimens cultivés (inventaire fougères 2019) dans les acquisitions (cahier d'introduction 2022)
  • < 2012 -> Créer un cahier d'introduction fantôme avec les informations présentent dans l'inventaire.
    • Ventiler colonne k (Répartition géographique) dans ce cahier d'introduction fantôme.

Création des fichiers Template

Du lien entre les fichiers, créer un fichier:

  • BOTA-COR : Lister tous les correspondants avec des colonnes d'actions en fin de fichier pour permettre le nettoyage / la suppression des doublons.
    • création d'un fichier indépendant avec ajout d'un identifiant unique (CB)

  • BOTA-REC: Lister toutes les récoltes
    •  infos de récoltes (Pays/ville/lieu-dit) : création d'un fichier indépendant + test pour retrouver la ville (CB)
      • En rouge : ce qui n'est pas retrouvé
      • En jaune : ce qui n'est pas certain/valeur approchante
  • BOTA-NOM: Lister tous les noms
  • BOTA-ACQ: Lister toutes les acquisitions
    • création automatique N° IPEN si n'existe pas (CB)
  • BOTA-CULT : Lister tous les spécimens cultivés
  • BOTA-ACQ-HIST-DET : Lister toutes les déterminations supplémentaires



TOUS2ième séance du groupe Projet03.04.2023
ABTransmission de 5 fichiers d'introduction et 5 fichiers d'inventaire28.04.2023Réaliser tous les Points à actionner notés (AB)
CBTest large échellepour le 10.05.2023Réaliser tous les Points à actionner notés (CB)
TOUS3ième séance du groupe Projet10.05.2023
ABTravail sur les fichiers d'inventaire et d'introductionlivraison en continue
CBIntégration des fichiers d'inventaire et d'introductionAu fur et à mesure des livraisons
TOUS4ième séance du groupe Projet20.06.2023
CBMettre à jour Planning ci-dessus
TOUS5ième séance du groupe Projet22.08.2023
